工事レポート

M様邸 新築工事 上田市諏訪形

Step 1地鎮祭

2016年12月03日

上田市諏訪形で住宅新築工事の地鎮祭を執り行いました。
当日は午後からの地鎮祭が始まるととてもよい天候となりました。
神主様よりお清めの御祓いをしていただき、気持ちが引き締まりました。
これから工事が始まります。良い仕事を精一杯させて頂きますので、どうかよろしくお願いいたします。

Step 2基礎配筋

2017年01月17日

地盤調査が終了し、基礎工事が着手となりました。

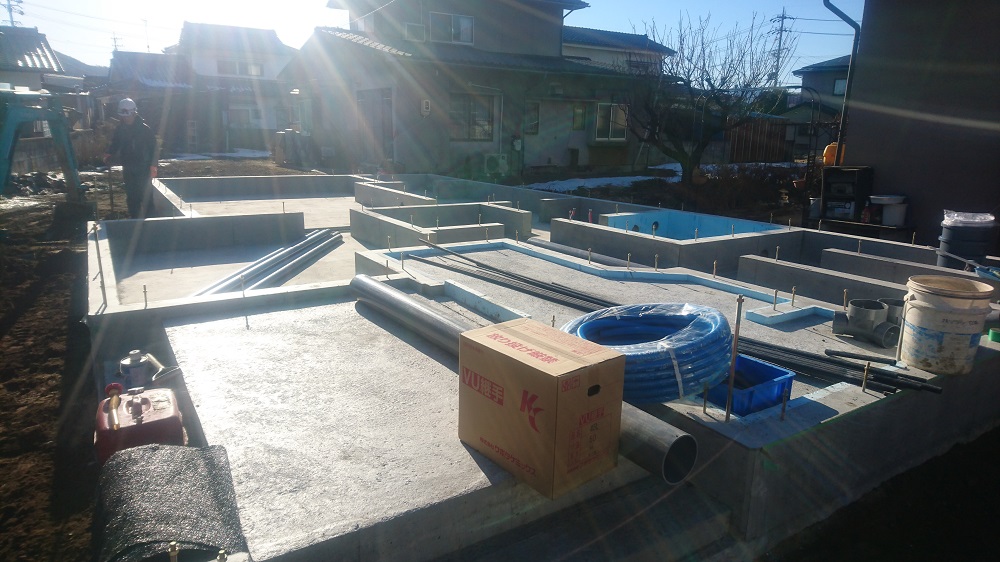

写真は、型枠組み・基礎の配筋工事後の状態です。
その後、JIO(日本住宅保証検査機構)による基礎の配筋検査を受けます。検査では、鉄筋の種類や本数、位置、ピッチなどをチェックしていきます。検査の合格判定を受け次第、ベースコンクリート、立上りコンクリートの打設へと工事が進んでいきます。

Step 3基礎脱型

2017年02月04日

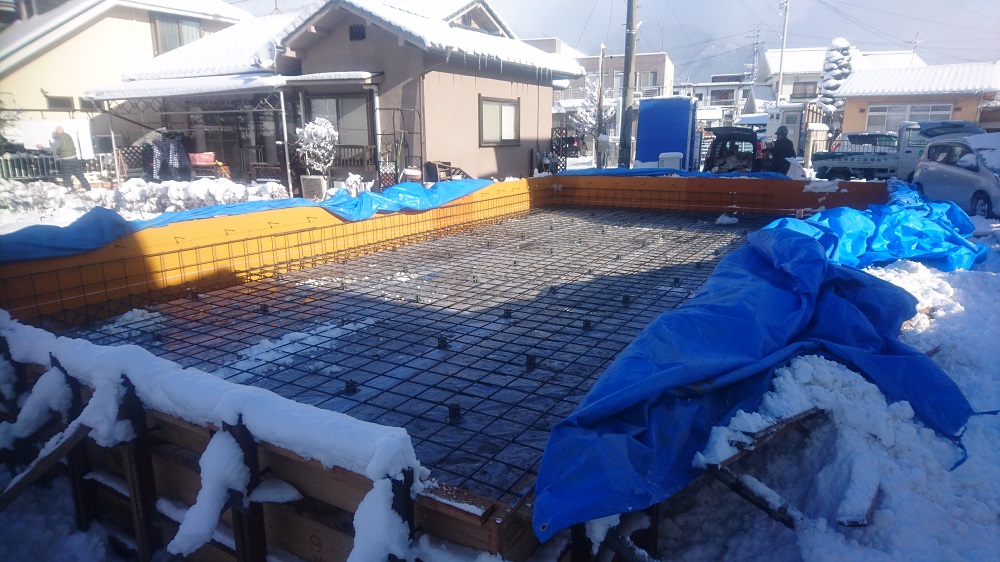

立上り部分のコンクリート打設が終了し、型枠が外されました。
1月2月と降雪も多くありましたが、工程通りに基礎工事が終了しました。
建前に先がけ、建物外周部の設備配管の埋設、土台の敷設を進めて行きます。

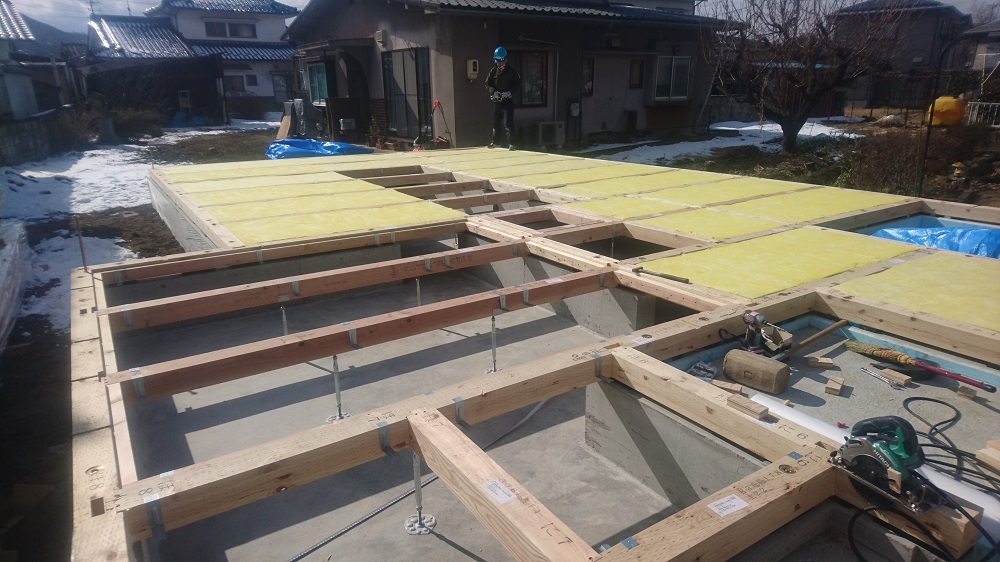

Step 4床断熱・土台敷き

2017年02月10日

9日に予定していた土台敷きが雪の為、延期となり、10日に土台敷き・床断熱の充填を行いました。
しっかりと組まれた土台・大引きの間に、現場で正確にカットされた断熱材を隙間無く、敷き込んでいきます。
現場には、上棟時に使用する木材が搬入され、建物外部には足場が設置され、上棟の準備を行っていきます。

Step 5上棟式

2017年02月15日

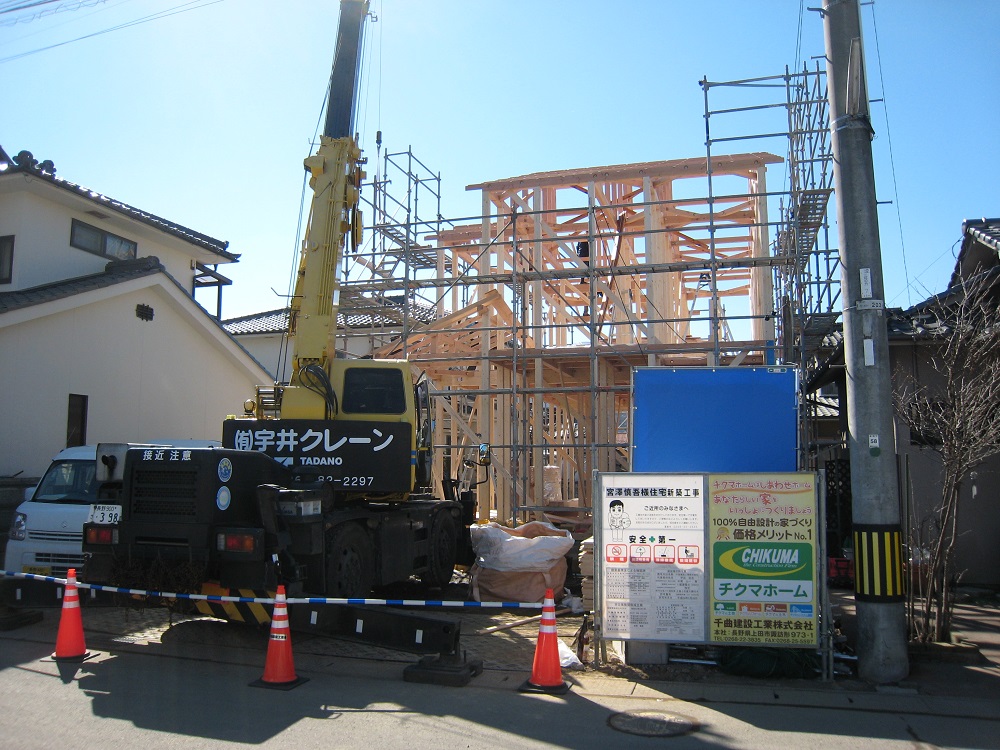

基礎工事が完了し、仮設足場の組み立てや安全対策の準備が整い、いよいよ上棟の日を迎えました。
雲一つない好天に恵まれ工事は順調に進みました。この日は、お施主様のご両親も見に来て下さり、お孫さんに上棟の意をお話しされておりました。
その光景を見てわたくしたちもホンワカな気分で工事が出来たせいか、寒さも忘れ無事に終了することが出来ました。
お施主様ありがとうございました。そして上棟おめでとうございました。

Step 6屋根工事

2017年02月16日

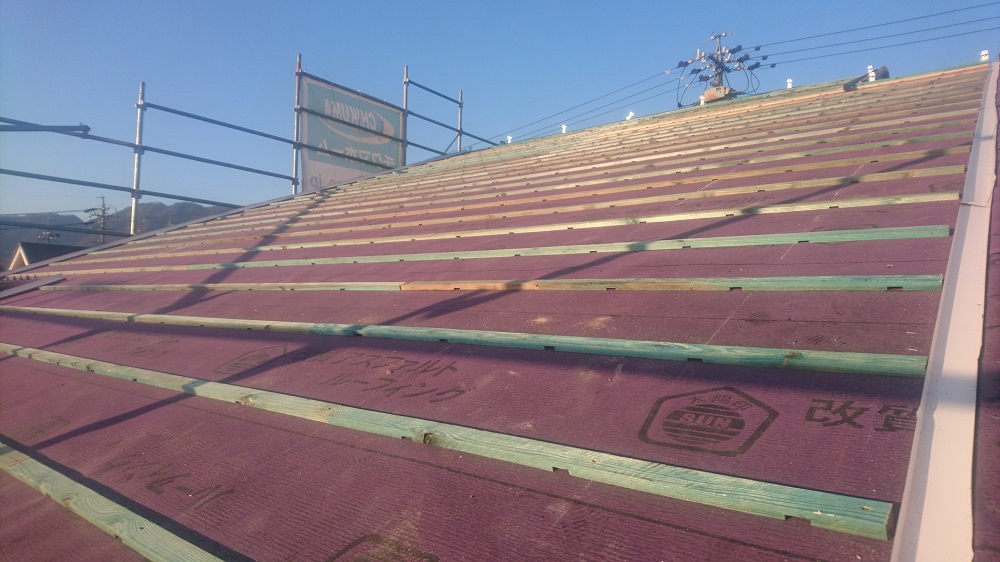

上棟時に張られた野地板の上に、アスファルトルーフィングと呼ばれる防水シートを施工します。そして、最後に屋根の仕上げ工事として瓦葺きを行います。

Step 7防水シート・サッシ

2017年03月01日

透湿防水シート、サッシの取り付け後の様子です。
開口部周りも防水テープをしっかりと貼り、止水処理をしていきます。

Step 8断熱材

2017年03月03日

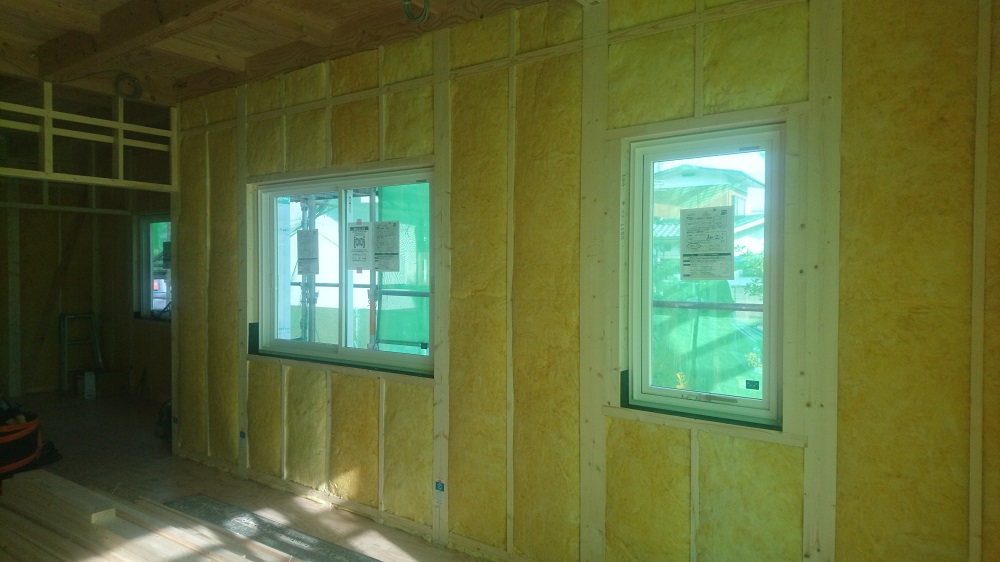

壁、天井の断熱材の充填を進めています。
隙間無く、断熱材を詰め、サッシ廻りの隙間にもウレタンを充填していき、断熱性を高めていきます。

Step 9ユニットバス

2017年03月10日

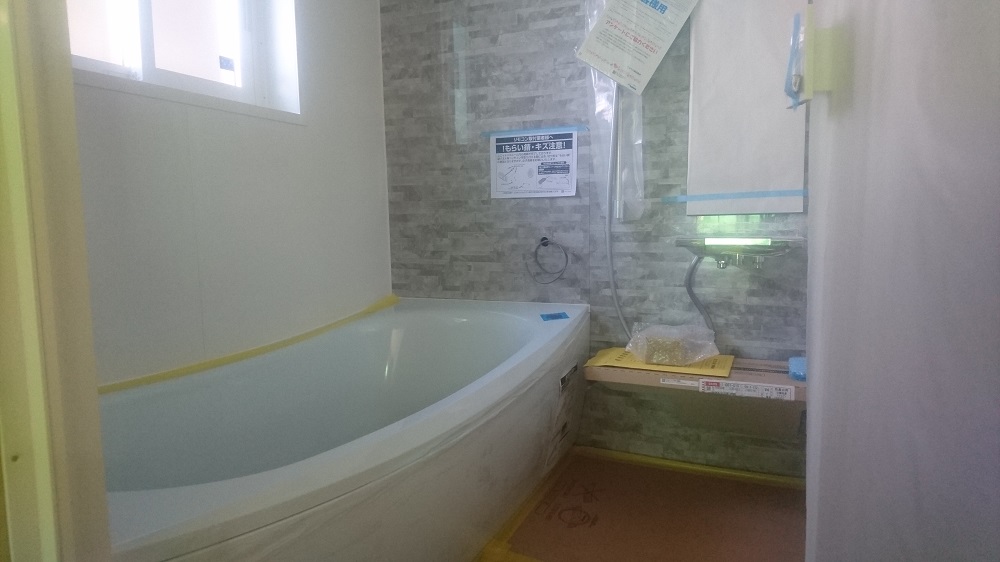

本日、ユニットバスの設置が完了しました。
今回は、TOTO サザナ HSシリーズを使用しています。

Step 10プラスターボード

2017年03月31日

プラスターボード施工中の様子です。
壁紙の下地となる部分なので、一枚一枚丁寧に施工していきます。
間仕切りの部分にボードが貼られると、部屋の大きさなどを実際に感じることができると思います。

Step 11お引渡し

2017年05月28日

上田市諏訪形にてM様邸のお引渡しをさせて頂きました。
M様とお会いしたのがちょうど1年前の5月でした。
それから敷地に合わせた間取りプランのお打合せを重ね、本日お引渡しとなります素晴らしいお家が出来ました。
工事期間中はご両親・お施主様はじめ皆様にいろいろとご不便をおかけし申し訳ございませんでした。
また工事期間中や、お建前の時などお気遣い頂きありがとうございました。
これからM様邸の家守りが始まります。長いお付き合いになりますが、引き続きよろしお願いいたします。
